tisdag 28 maj 2013

Markarbeterna närmar sig slutet

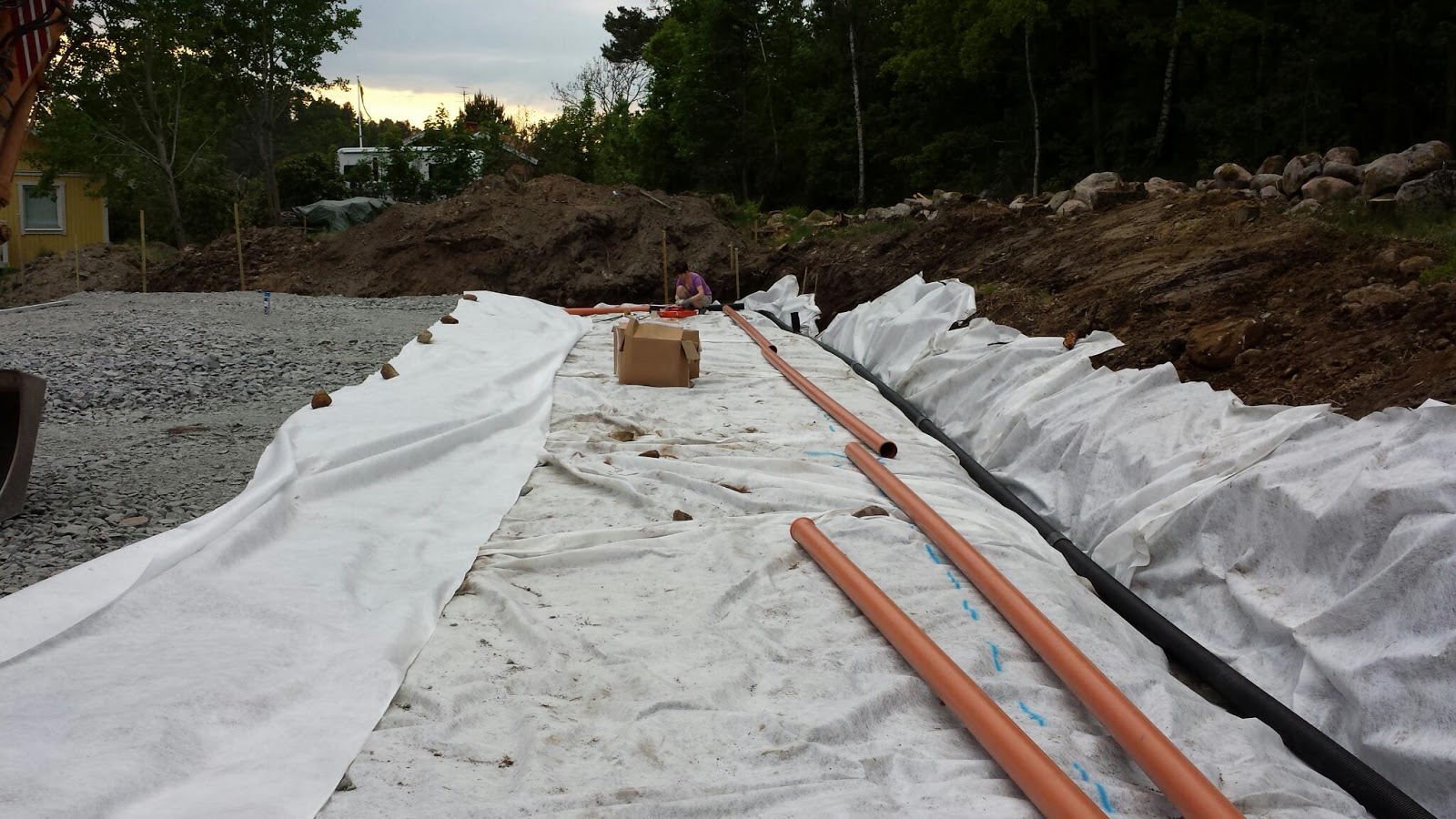

Idag grävdes det ut för dräneringen. Sedan lades allt kross under huset i rätt höjd. Markduken fick vi på kl 22 så nu är det klart för 200mm lager av makadam 16/22.

fredag 24 maj 2013

Kross under väg och hus

I två dagar har vi lagt 0/90 kross som fyllnad under huset. Vi hyrde en 800 kg radiostyrd padda. Otroligt smidigt men lite dyrare (950kr/dag)

torsdag 16 maj 2013

Gräva avlopp

Idag har vi grävt för avloppet. Vi var oroliga för att bergsknallen som stack upp på tomten skulle sträcka sig åt sidan under marken så att det inte skulle gå att lägga avloppet. Det gjorde den ochså, men vi kom ner på 80cm djup så det får bli bra. Många i området har avlopp på 70cm och det verkar ha gått bra för dem. Vi lägger vattenledningen bredvid avloppsröret så kommer avloppsröret att värma upp marken kring vattenledningen så att det inte fryser.

Grävning med smalskopan


Här kommer vatten och avlopp från kommunen.

Förgrening till när blivande grannen ska koppla på sig. Mycket vatten är det på 1,4m djup och det rinner hela tiden ner mer vatten så man fick vara snabb på att koppla in efter grävaren hade tagit bort leran.


Vattenledningen (PEM DN32) är påkopplad och trycktestad. Jag satt av en förgrening till grannen också med en plugg.


Avloppet lagt i graven. Det blev bara 80cm djupt där berget var som högst, men det får funka. Ska bara kolla av med lasern så att det verkligen är fall hela vägen innan jag fyller på med material. Det gäller att packa ordentligt under röret först så att det har stöd. Annars knäcks det när vi fyller igen.


Det blev perfekt med en 45° böj :)


Nu, en timme senare, är det översvämmat ordentligt i gropen.


Imorgon blir det stenkista och elledningar.

Jag fick också två lass med gräs/jord från vägverket idag. De har börjat dikningen. När lastbilen skulle backa in på tomten så körde de fast. Deras grävare fick assistera med att dra loss bilen. Vi beställde ett lass (14 ton) 0/90 kross och lyckligtvis var lastbilschauffören just då på bergtäkten så han kunde komma med det på 10 min. Deras grävare smetade ut krossen där det var sank mark så nu är det perfekt att köra in på tomten.



fredag 3 maj 2013

Grundkonstruktion

Jag har gjort en grundplan och en grundprofilsritning som offertunderlag till en leverantör av cellplast.
Gevietvis kommer jag att ha bruten köldbrygga på grunden eftersom det reducerar energiläckaget väldigt mycket.
Stommen blir 195mm och på det blir det en utanpåliggande 45 samt två st 45 på insidan. Det ger en total isoleringstjocklek på 330mm.
Det är bra att välja en mer trycktålig cellplast (S300) så att kantbalken kan bli smalare. Betong är nämligen dyrare än cellplasten.

Kantlasterna beror på egentyngd, nyttig last, snölast och vindlast. Egentyngden är alltid där, den nyttiga lasten bestämmer boverket till 2kN/m² på golv samt 1kN/m² på vindsbjälklaget (takstolarnas horisontella regel).
Snölasten i Ale kommun är 1,5 kN/m².




Det kommer gå åt ca 22m³ betong till plattan som är ca 200 m² inkl garaget. En bil tar 5 eller 7 m³ så det blir 4 bilar. Betongbilarna vägen 25-30 ton så det gäller att ha en stadig väg in till huset. Rännan på bilarna är som standard 6 meter lång, men det går att få 9 meter om man förbeställer i god tid. I vårt fall är det tveksamt om det kommer räcka. En pumpbil kostar annars 4000kr per timme och det räcker troligen med 1,5 timme för att lägga ut betongen.

Nu måste vi mängda och beställa alla avloppsrör och vattenledningar (PEM-slang) samt dräneringsbrunn och elrör.
Vi ska också ringa till kommunen och fråga när de kan komma och koppla in vattnet. Vi vill ogärna ha schaktgropen öppen så länge. Dels för att den samlar vatten och så är det även farligt ifall någon skulle vara där nere och det skulle rasa in.

Ved, ved och ved

Det blir väldigt mycket ved av alla träd. Det var ca 40 årsringar i stammarna på de största träden, så det var rejäla stammar (ca 500mm i diameter). Men nu har vi i alla fall jättefin björk, sälj och asp att elda. Det är säkert 10 m³.
Idag hade vi grannen som kör grävmaskin på besök. Hon har en hjulgrävare från -92 som hade punka på ena hjulet (det fick hon på väg till oss), men det fungerade jättebra och vi kunde gräva ut för infartsvägen och för huset samt rensa en den stubbar och plana ut tomten så att PEABs lastbilar med schaktmassor från vägdikningen kan backa in och tippa det på tomten.


Här är urgrävningen för vägen klar. Sedan lägger vi markduk och stenkross 0/150.

Där hjulspåren från grävmaskinen går kommer lastbilarna att backa in och tippa dikesmassorna.

Det tog en 9 tons grävmaskin 7 timmar att göra jobbet.

Nästa steg är nu att, med en laser, mäta upp alla höjder på huset och infartsvägen så att vi sedan kan fylla upp med kross till rätt nivå. För detta behöver vi en bra roterande laser.
